Управление проектами в компании: пошаговое руководство по внедрению и организации процессов
Внедрение проектного управления в компании требует системного подхода: от аудита текущих процессов до создания выделенного центра управления проектами (PMO/ЦУП). Ключевые этапы включают определение ролей, выстраивание проектного governance, издание регламентирующего приказа, составление плана мероприятий и выбор единой цифровой платформы. Успешная цифровизация объединяет задачи, документы и коммуникации, обеспечивая прозрачность и соответствие требованиям информационной безопасности.
Как понять, что компании уже нужно проектное управление
Не каждой компании необходимо создавать полноценный PMO. Если проектов немного и ими управляют 1–2 руководителя, достаточно базовых правил и понятного распределения ответственности.
Переход к системному проектному управлению становится оправданным, когда появляются несколько характерных признаков:
- Одновременно выполняется несколько проектов с пересекающимися ресурсами.
- Руководству сложно получить единый актуальный статус по всем проектам без ручного сбора данных.
- Приоритеты проектов регулярно меняются без понятного механизма согласования.
- Сотрудники одновременно работают над операционными задачами и проектами, возникает конфликт приоритетов.
- Сроки и бюджеты систематически отклоняются от первоначального плана.
- Информация о проектах хранится в разных чатах, таблицах и сервисах (потеря контекста).
- Отсутствует единый порядок запуска и закрытия проектов.
- Накопленный опыт проектов теряется после их завершения или ухода ключевых сотрудников.
Простой критерий: если руководитель не может за несколько минут ответить на вопросы «какие проекты сейчас идут», «что просрочено», «где есть риски», «кто отвечает» и «какие ресурсы заняты», компании уже необходима более формальная система управления проектами.
Этап 1: Аудит и определение зрелости процессов
Прежде чем строить центр управления проектами, необходимо понять, где компания находится сейчас. Проведите экспресс-аудит по трем направлениям:
- Люди: Есть ли выделенные менеджеры проектов? Понимают ли они разницу между операционной и проектной деятельностью?
- Процессы: Существует ли единый жизненный цикл проекта (инициация, планирование, исполнение, контроль, закрытие)?
- Инструменты: Используются ли разрозненные сервисы или есть единая информационная среда?
Результат этапа: Карта проблемных зон и обоснование необходимости изменений для топ-менеджмента.
Этап 2: Создание организационной структуры и ролей
Хаос невозможно упорядочить без четкого распределения ролей. В зависимости от масштаба бизнеса формируется орган управления проектом.
Типы проектных офисов (PMO)
В современной практике выделяют три модели зрелости PMO:
| Тип PMO | Основная роль и функции |
|---|---|
| Поддерживающий | Предоставляет методологию, обучение, шаблоны документов и консультации. Минимальный контроль. |
| Контролирующий | Помимо поддержки, требует соблюдения стандартов, проводит аудиты и консолидирует отчетность. |
| Директивный | Непосредственно управляет проектами и руководителями проектов, напрямую отвечает за результаты портфеля. |
Ключевые роли в системе управления проектами
Эффективное управление строится не только на регламентах. У каждого участка работы должен быть определен ответственный:
| Роль | Основная ответственность |
|---|---|
| Спонсор проекта | Поддерживает проект на уровне руководства, принимает стратегические решения, помогает с эскалациями. |
| Руководитель проекта (PM) | Отвечает за план, сроки, ресурсы, коммуникации, риски и достижение конкретного результата. |
| Проектная команда | Выполняет задачи и предоставляет результаты по своим направлениям. |
| PMO / ЦУП | Формирует стандарты, контролирует соблюдение процессов, помогает PM и консолидирует отчетность. |
| Проектный комитет | Принимает решения по крупным изменениям, приоритетам, ресурсам и эскалациям. |
Важно: Не смешивайте ответственность PMO и руководителя проекта. PMO создает систему и правила, а PM отвечает за результат. Это снижает риск превращения проектного офиса в дополнительный уровень бюрократических согласований.
Проектное управление и Project Governance: в чём разница
Управление проектами — это не только «задачи + сроки + PMO». Критически важно разграничивать исполнение и принятие решений.
- Проектное управление отвечает за то, как выполняется конкретный проект: какие задачи нужно сделать, кто отвечает, какие сроки и ресурсы используются.
- Project Governance (Проектное управление на уровне компании) отвечает за то, как принимаются решения по проектам: кто утверждает запуск, кто устанавливает приоритеты, кто может изменить бюджет, когда проблема должна быть вынесена на уровень руководства.
В зрелой системе governance необходимо заранее определить:
- Кто имеет право инициировать и запускать новые проекты.
- Кто утверждает цели, бюджет и базовый план.
- Кто распределяет дефицитные ресурсы между конкурирующими проектами.
- Кто согласовывает изменение сроков и содержания (Scope Change).
- Какие вопросы руководитель проекта решает самостоятельно, а в каких случаях требуется эскалация.
- Кто принимает решение о приостановке или досрочном закрытии проекта.
Без этих правил PMO может собирать красивую отчетность, но не сможет эффективно влиять на портфель проектов.
Этап 3: Формализация и регламентация
Слова не работают, работают документы. Чтобы проектное управление стало законом, а не рекомендацией, необходимы официальные корпоративные акты.
1. Управленческое решение
Фундаментом всей системы становится документ высшего уровня — приказ об управлении проектами. Этот приказ подписывает генеральный директор. В нем прописываются:
- Цели внедрения проектного управления.
- Создание Центра управления проектами (ЦУП) и утверждение его руководителя.
- Обязанность всех руководителей подразделений выделять ресурсы на проекты в соответствии с утвержденными приоритетами.
2. Базовые регламенты
Не пишите сразу 100-страничные фолианты. Начните с минимально жизнеспособного набора (MVP):
- Положение о проектном управлении (жизненный цикл, роли, ответственность).
- Шаблон Устава проекта (Project Charter).
- Регламент проведения проектных совещаний и формирования отчетности.
3. Дорожная карта внедрения

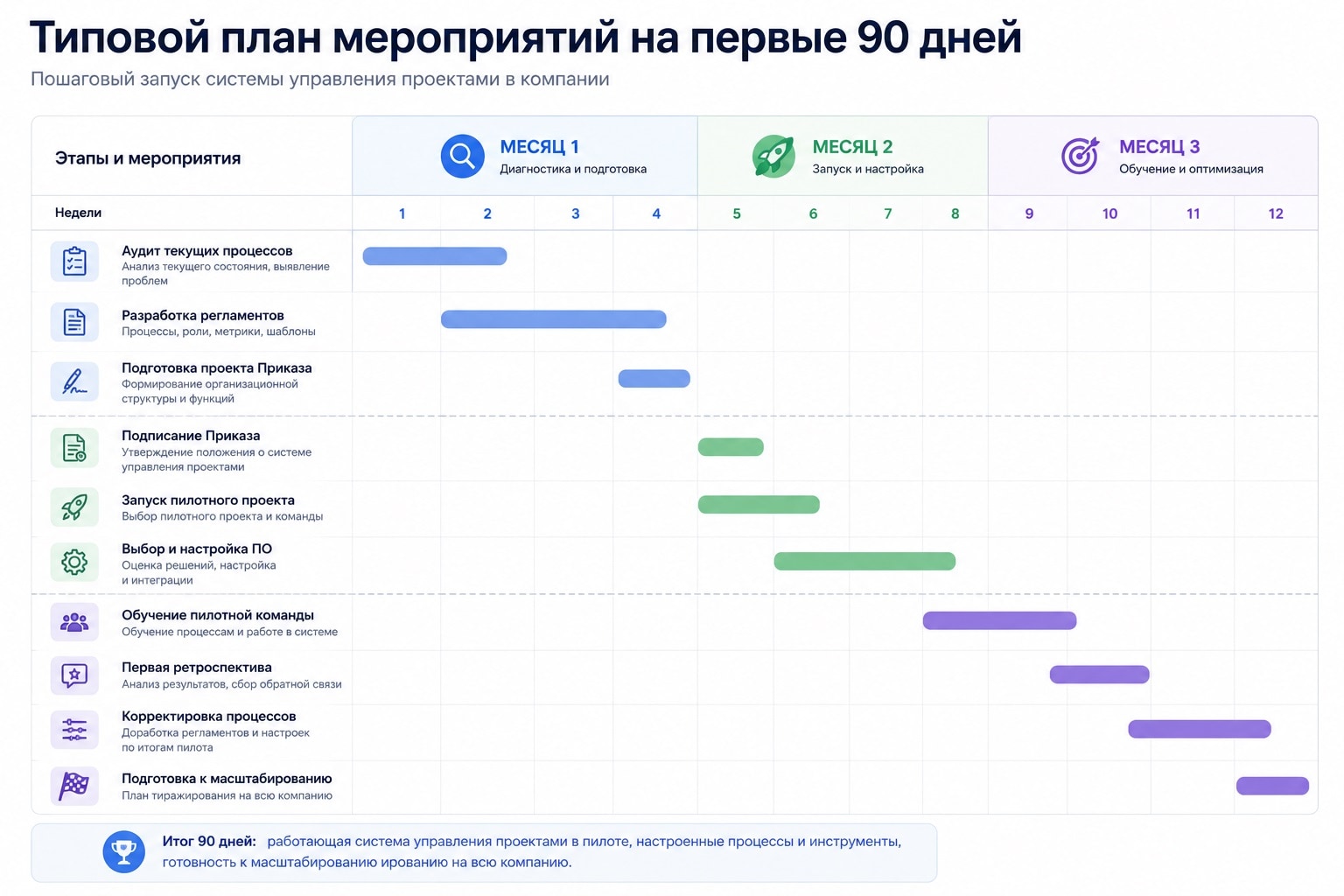

Чтобы не утонуть в теории, составьте план мероприятий в управлении проектом. Это пошаговый график перехода от текущего состояния к целевому (см. блок «Сроки внедрения» ниже).
Этап 4: Цифровизация и выбор единой платформы
Даже идеальные регламенты разобьются о реальность, если команда вынуждена работать в 5–7 разных приложениях. Современное управление проектами компании требует единой цифровой среды (Single Source of Truth).
Попытки связать Jira (задачи), Confluence (документы), мессенджер (чат) и Zoom (встречи) через сторонние интеграции приводят к потере контекста, утечкам данных и росту затрат на администрирование.
Решение: переход на единую экосистему.
Платформа, такая как Интабия, закрывает все потребности проектного офиса в одном защищенном контуре:
- Трекер задач: Поддержка любых методологий (Kanban, Scrum, Гант) с гибкой настройкой воронки под ваши регламенты.
- Документы и Диск: Уставы, ТЗ и протоколы хранятся прямо в карточке проекта. Версионность исключает работу с устаревшими файлами.
- Коммуникация: Корпоративный чат и Виртуальный офис. Обсуждение задачи остается привязанным к задаче, а не теряется в общем потоке сообщений.
- AI-ассистент: Автоматически транскрибирует проектные встречи и помогает мгновенно создавать по ним задачи, экономя PM до 30% времени на рутине.
- Безопасность: Хранение данных в РФ, соответствие 152-ФЗ и возможность On-Premise развертывания. Модель On-Premise часто является предпочтительной или необходимой для крупных предприятий и госсектора в зависимости от требований к архитектуре, внутренней политике информационной безопасности и отраслевым ограничениям.
Этап 5: Управление изменениями и масштабирование
Самая большая ошибка — попытка внедрить новые процессы сразу во всей компании («Big Bang»). Это гарантированно вызовет саботаж.
Правильная стратегия:
- Запустите пилот. Выберите один понятный проект и одну мотивированную команду.
- Отработайте процессы. Проведите проект по новым регламентам в новой системе. Выявите узкие места.
- Соберите Quick Wins. Задокументируйте успехи пилота: «Мы сдали проект на неделю раньше, потому что все документы были под рукой».
- Масштабируйте. Используйте успех пилотной команды как кейс для обучения остальных подразделений.

Сколько времени и ресурсов занимает внедрение
Срок зависит от размера компании, количества проектов, зрелости процессов и глубины автоматизации. Для большинства организаций удобно разделить внедрение на несколько уровней:
| Этап | Ориентир по времени | Результат |
|---|---|---|
| Диагностика | 1–2 недели | Карта текущих процессов, болей и карта стейкхолдеров |
| Проектирование | 2–4 недели | Роли, регламенты, шаблоны и целевая модель управления |
| Пилот | 4–8 недель | Проверка процессов на реальном проекте, сбор обратной связи |
| Масштабирование | 2–6 месяцев | Подключение остальных команд, обучение, миграция данных |
| Оптимизация | Постоянно | Улучшение процессов на основе метрик и ретроспектив |
Важно: Не стоит воспринимать внедрение как разовую установку программы. Это организационное изменение, которое после запуска продолжает развиваться.
Какие KPI использовать для контроля проектного управления
После внедрения системы необходимо измерять не количество заполненных отчетов, а изменение результатов бизнеса. На первом этапе лучше выбрать 5–8 показателей.
KPI проектов:
- Доля проектов, завершённых в срок и в пределах утверждённого бюджета.
- Процент задач с просроченным сроком.
- Количество критических рисков, перешедших в проблемы.
- Количество изменений первоначального объёма работ (Scope Creep).
- Доля проектов, находящихся в «красной зоне» (требующих эскалации).
KPI проектного офиса (PMO):
- Доля проектов, работающих по утверждённому стандарту.
- Скорость подготовки управленческой отчётности.
- Доля проектов с единым статусом и актуальными данными в системе.
- Количество повторяющихся проблем, устранённых изменением процесса.
- Удовлетворённость руководителей и проектных команд (опросы).
Типичные ошибки при внедрении проектного управления
Даже хорошо подготовленная система может не заработать, если компания делает акцент только на документах или программном обеспечении.
- Начинать с покупки программы. Сначала необходимо определить процессы, роли и требования, а уже затем выбирать инструмент. Иначе компания просто переносит существующий хаос в новую систему.
- Создавать слишком сложные регламенты. Если для запуска проекта сотруднику необходимо изучить десятки документов, правила быстро начинают обходить. На старте используйте минимальный набор обязательных процедур.
- Не получать поддержку руководства. PMO не сможет эффективно управлять приоритетами и ресурсами, если его решения не поддерживаются топ-менеджментом.
- Пытаться внедрить всё одновременно. Массовый запуск без пилота повышает сопротивление сотрудников и не позволяет понять, какие элементы процесса действительно работают.
- Не учитывать операционную нагрузку. Проектные задачи часто выполняются людьми, которые одновременно отвечают за основную деятельность подразделения. Если их загрузка не учитывается, план становится нереалистичным.
- Контролировать процесс вместо результата. Избыточные отчёты и совещания создают видимость управления, но не обязательно улучшают результат проекта.
- Не анализировать завершённые проекты. После закрытия важно фиксировать полученный опыт: что сработало, где возникли задержки и какие изменения необходимо внести в стандарты компании.
Что должно быть в системе после внедрения (Зрелая модель)
После завершения первоначального этапа компания должна получить не просто новый сервис или набор регламентов, а единую управленческую систему. В зрелой модели должны быть связаны между собой:
Стратегические цели → портфель проектов → отдельные проекты → задачи → ответственные → сроки → ресурсы → риски → результаты.
Минимальная рабочая система включает:
- Единый реестр проектов и карточку каждого проекта.
- Чётко назначенного спонсора и руководителя проекта.
- Актуальный план работ, контрольные точки и бюджет.
- Реестр рисков и проблем с назначенными владельцами.
- Порядок внесения изменений и регулярную отчётность.
- Централизованное хранение проектной документации.
- Формализованную процедуру закрытия проекта и фиксации полученного опыта.
Именно такая связка превращает отдельные инструменты, регламенты и сотрудников в единую систему управления проектами компании.
FAQ: Частые вопросы о внедрении проектного управления
Кто должен инициировать создание центра управления проектами?
Инициатором обычно выступает операционный директор (COO), технический директор (CTO) или руководитель стратегического развития. Однако легитимность центр управления проектами получает только после издания соответствующего приказа генеральным директором.
Обязательно ли издавать приказ об управлении проектами?
Да, если вы хотите, чтобы это работало. Без официального документа руководители функциональных подразделений не будут обязаны выделять своих сотрудников на проектные задачи, считая их «второстепенными» по сравнению с операционкой.
Как выбрать между облачной (SaaS) и коробочной (On-Premise) версией ПО?
Для малого и среднего бизнеса оптимальна SaaS-модель (быстрый старт, низкие затраты на IT). Для крупных предприятий, госсектора и компаний, работающих с чувствительными данными, модель On-Premise (развертывание на собственных серверах) часто является предпочтительной из-за требований внутренней политики безопасности и отраслевых ограничений.
Сколько времени занимает полноценное внедрение?
Базовая настройка и запуск пилота занимают 1–2 месяца. Полноценное внедрение стандартов и масштабирование на все отделы обычно требует от 6 до 12 месяцев.
Итог: система важнее героизма
Эффективное управление проектами в компании строится не на подвигах отдельных менеджеров, работающих по ночам, а на предсказуемых, прозрачных и оцифрованных процессах.
Создание выделенного органа управления проектом, формализация правил через приказы и регламенты, выстраивание четкого governance, а главное — предоставление команде единого, удобного цифрового пространства, превращают проектную деятельность из источника хаоса в главный драйвер роста бизнеса.
Постройте надежный фундамент для проектов вашей компании
Не пытайтесь склеить процессы из десятка разрозненных сервисов. Попробуйте Интабия Платформу — единое решение, созданное для профессионального управления проектами в российских реалиях.
- ✅ Единый Трекер задач + База знаний (Документы и Диск)
- ✅ Встроенные коммуникации (Чат + Виртуальный офис с ИИ-транскрибацией)
- ✅ Гибкая настройка под любые корпоративные регламенты и методологии
- ✅ Хранение данных в РФ, 152-ФЗ, возможность On-Premise развертывания
- ✅ Бесплатно для пилотных команд до 5 человек
