Управленческая отчетность и мониторинг проекта: как настроить систему контроля

Управленческая отчетность и мониторинг проекта: как настроить систему контроля


Мониторинг и контроль проекта — это непрерывный процесс сбора данных о ходе работ, сравнения их с базовым планом и принятия корректирующих решений. Эффективная система контроля проекта опирается не на объем бумажных отчетов, а на автоматизированный сбор ключевых метрик (сроки, бюджет, загрузка), регулярные короткие статусные встречи и культуру прозрачности. Грамотно выстроенная управленческая отчетность по проектам позволяет руководителю видеть реальные риски до того, как они станут критическими проблемами.

Мониторинг и контроль проекта: в чем ключевая разница

В профессиональном управлении проектами (согласно стандарту PMBOK) мониторинг и контроль представляют собой единый процесс, но выполняют разные функции. Понимание этой разницы критично для построения работающей системы. Управленческая отчетность является связующим звеном: она трансформирует сырые данные мониторинга в формат, пригодный для принятия решений на этапе контроля.

  • Мониторинг управления проектами — это пассивный сбор и фиксация данных. Система отвечает на вопрос: «Что происходит прямо сейчас?». Пример: трекер задач показывает, что задача просрочена на 2 дня.
  • Контроль проекта — это активные действия на основе полученных данных. Система отвечает на вопрос: «Что мы делаем с этой информацией?». Пример: руководитель проекта анализирует причину просрочки, перераспределяет ресурсы и обновляет прогноз завершения.

Из чего состоит система мониторинга и управления проектом

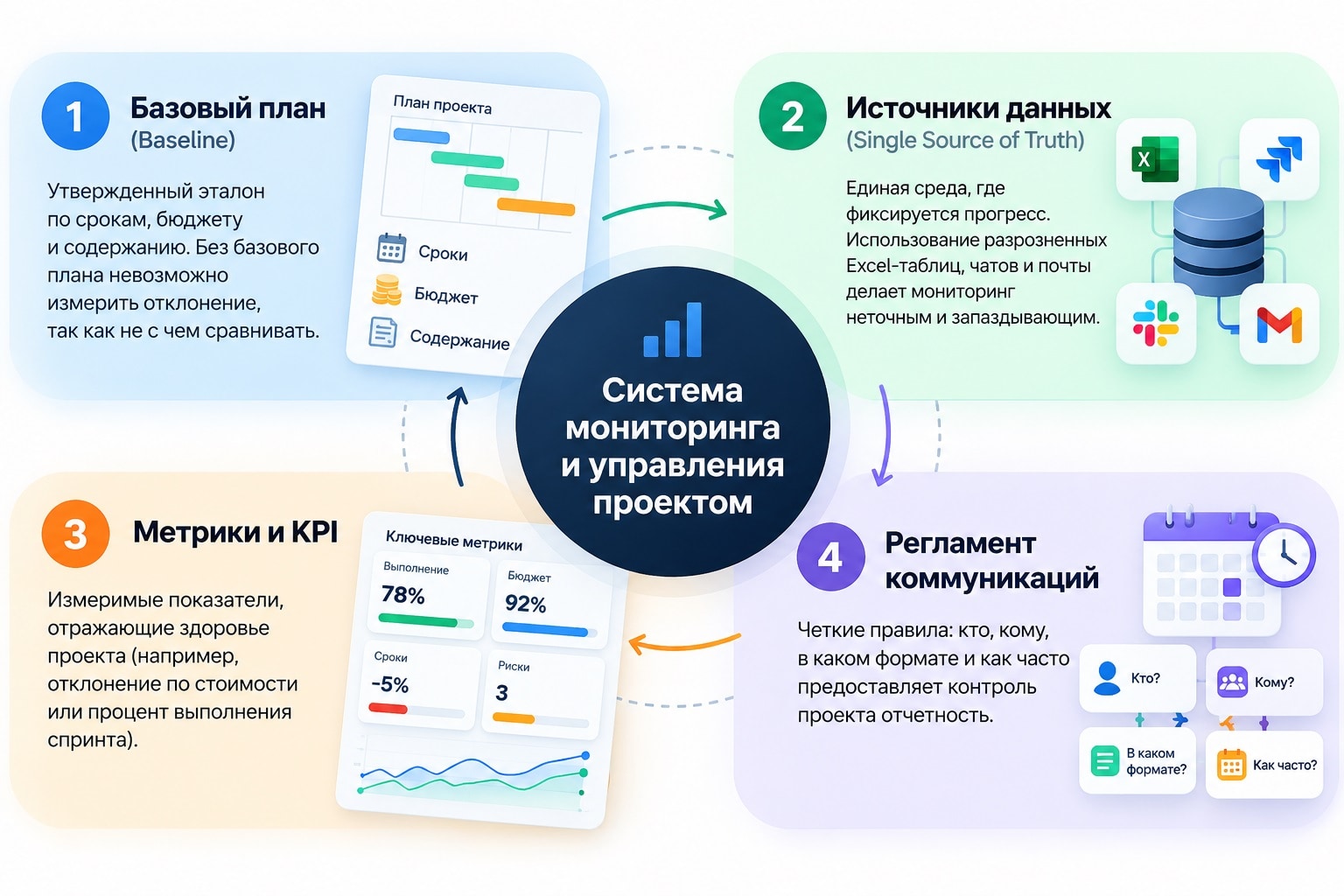

Из чего состоит система мониторинга и управления проектом

Разработка проекта системы мониторинга и управления требует интеграции четырех ключевых компонентов. Отсутствие любого из них превращает контроль в формальность.

  1. Базовый план (Baseline). Утвержденный эталон по срокам, бюджету и содержанию. Без базового плана невозможно измерить отклонение, так как не с чем сравнивать.
  2. Источники данных (Single Source of Truth). Единая среда, где фиксируется прогресс. Использование разрозненных Excel-таблиц, чатов и почты делает мониторинг системы управления проектом неточным и запаздывающим.
  3. Метрики и KPI. Измеримые показатели, отражающие здоровье проекта (например, отклонение по стоимости или процент выполнения спринта).
  4. Регламент коммуникаций. Четкие правила: кто, кому, в каком формате и как часто предоставляет контроль проекта и отчетность.

Ключевые метрики и виды управленческой отчетности по проектам

Разные стейкхолдеры нуждаются в разных срезах данных. Попытка отправить спонсору детальный лог ошибок разработчика так же неэффективна, как показать разработчику сводный финансовый отчет портфеля.

Таблица 1. Матрица управленческой отчетности по проектам

Аудитория отчетаЦель отчетаКлючевые метрики (KPI)ПериодичностьФормат
Исполнительная командаОперативное устранение блокеровКоличество задач в статусе «В работе», просроченные дедлайны, блокерыЕжедневно (15 мин)Устный статус у доски или в чате
Руководитель проекта (PM)Контроль тактического выполненияОтклонение по срокам (Schedule Variance), загрузка ресурсов, выполнение плана спринтаЕженедельноДашборд в СУП + короткая встреча
Спонсор / ЗаказчикОценка соответствия бизнес-целямОсвоенный объем (Earned Value), отклонение по бюджету (Cost Variance), статус ключевых вех (Milestones)Ежемесячно или по вехамОдностраничный статус-отчет (1–2 страницы)
Руководство компании (PMO)Приоритизация портфеля проектовROI проекта, утилизация ресурсов, количество проектов в «красной зоне»ЕжеквартальноСводная аналитическая панель

Матрица показывает, как адаптировать глубину и частоту отчетности под конкретную роль стейкхолдера, избегая информационного шума.

Создать рабочее пространство и настроить дашборды контроля →

Как настроить процесс контроля, чтобы команда давала честные статусы

Главная проблема системы отчетности проекта — сопротивление команды. Сотрудники воспринимают отчеты как инструмент микроменеджмента и начинают «приукрашивать» данные (эффект зеленой воды, когда все отчеты зеленые, а проект провален).

Для построения доверительной системы контроля необходимо выполнить следующие шаги.

1. Автоматизируйте сбор данных

Чем меньше ручного ввода, тем выше достоверность данных. Система отчетности проекта должна формироваться автоматически на основе действий в трекере: перемещение задачи в колонку «Готово», логирование времени, закрытие чек-листа.

2. Внедрите правило «Нет записи — нет работы»

Если задача выполнена, но ее статус не обновлен в системе, для системы управления она не выполнена. Это дисциплинирует команду и обеспечивает актуальность дашбордов.

3. Фокусируйтесь на блокерах, а не на микроменеджменте

Еженедельные встречи по контролю должны начинаться с вопроса: «Что мешает вам двигаться дальше?», а не «Почему вы не сделали задачу Х?». Это меняет восприятие контроля с карательного на поддерживающее.

4. Определите четкие критерии готовности (Definition of Done)

Задача не считается выполненной, пока не пройдено ревью или не написана документация. Это исключает ситуации, когда задача находится в статусе «Готово», но фактически требует доработки.

Типичные ошибки мониторинга проекта

Анализ практики внедрения систем контроля проекта выявляет повторяющиеся ошибки, снижающие эффективность управления.

  • Отчетность ради отчетности. Создание сложных многостраничных документов, которые никто не читает. Решение: переход на визуальные дашборды с принципом management by exception (управление по отклонениям: внимание привлекается только к тому, что вышло за допустимые рамки).
  • Игнорирование опережающих индикаторов (Leading Indicators). Руководители смотрят только на факт (задача просрочена), вместо того чтобы отслеживать ранние сигналы (например, рост количества задач в статусе «На ревью» сигнализирует о будущем узком месте).
  • Отсутствие реакции на отклонения. Если отчет показывает проблему, но корректирующие действия не предпринимаются, команда быстро перестает воспринимать процесс контроля всерьез.
  • Изоляция данных. Финансовая отчетность ведется в 1С, задачи — в трекере, коммуникация — в мессенджере. Сведение этих данных вручную съедает до 20% рабочего времени руководителя проекта.

Как автоматизировать отчетность с помощью СУП

Современная система управления проектами берет на себя рутину сбора и агрегации данных, превращая разрозненные действия команды в готовую управленческую отчетность по проектам. Вместо ручного опроса сотрудников в конце недели руководитель получает доступ к актуальным данным в реальном времени.

Интабия Платформа реализует принцип единого информационного контура, устраняя необходимость переключения между инструментами:

  1. Автоматические дашборды. Визуализация загрузки команды, прогресса по вехам и отклонений от плана обновляется мгновенно при изменении статуса задачи.
  2. Связь задач и коммуникаций. Обсуждение задачи происходит внутри ее карточки. История решений сохраняется, что исключает потерю контекста при формировании отчетов.
  3. ИИ-ассистент. Анализирует ход обсуждений в чате и на встречах, автоматически выделяя Action Items и предлагая создать по ним задачи с назначением ответственных и сроков.
  4. Гибкая настройка прав. Спонсор видит только высокоуровневый статус и бюджет, а команда — детальный бэклог и технические зависимости.

Такой подход превращает мониторинг системы управления проектом из обременительной обязанности в естественный побочный продукт ежедневной работы.

FAQ: частые вопросы о мониторинге и отчетности

Как часто нужно проводить встречи по контролю проекта?

Оптимальная частота зависит от уровня. Для команды — ежедневные 15-минутные стендапы. Для руководителя проекта — еженедельный разбор метрик. Для спонсора — ежемесячный статус-отчет или отчет по ключевым вехам.

Какие метрики обязательны для любого проекта?

Минимальный набор включает: процент выполнения плана по срокам, отклонение от бюджета (план-факт), количество критических блокеров и индекс загрузки ключевых ресурсов.

Как заставить команду вовремя обновлять статусы задач?

Интегрируйте обновление статусов в ежедневную рутину (например, как часть окончания рабочего дня). Покажите команде, что актуальные данные в системе избавляют их от необходимости отвечать на одни и те же вопросы в мессенджерах.

Чем статус-отчет отличается от дашборда?

Дашборд — это интерактивная визуализация данных в реальном времени (инструмент мониторинга). Статус-отчет — это документ или презентация, содержащая не только цифры, но и анализ причин отклонений, прогнозы и запросы на решения (инструмент контроля).

Можно ли полностью автоматизировать управленческую отчетность?

Сбор данных и визуализацию — да. Однако интерпретацию данных, выявление корневых причин проблем и принятие стратегических решений автоматизировать невозможно; это требует экспертизы руководителя проекта.

Итог

Эффективная управленческая отчетность и мониторинг проекта строятся не на увеличении бюрократической нагрузки, а на умном выборе метрик, автоматизации сбора данных и формировании культуры прозрачности. Цель системы контроля — не найти виноватых, а своевременно обнаружить отклонение от курса и предоставить руководителю инструменты для его корректировки.

Внедрение единой цифровой среды, такой как Интабия Платформа, позволяет достичь этой цели, избавляя команду от рутины и обеспечивая стейкхолдеров достоверной информацией в нужный момент.

Настройте прозрачный контроль проекта без бюрократии

Превратите хаос разрозненных отчетов в единую систему принятия решений. Интабия Платформа предоставляет все необходимые инструменты для мониторинга и контроля.

  • ✅ Настраиваемые дашборды для визуализации прогресса и загрузки команды
  • ✅ Единое пространство: задачи, документы и обсуждения привязаны к конкретным работам
  • ✅ ИИ-ассистент для автоматического выделения поручений из встреч и чатов
  • ✅ Гибкая система ролей и прав доступа для разных уровней стейкхолдеров
  • ✅ Хранение данных в РФ, обработка персональных данных с учетом требований 152-ФЗ, возможность On-Premise
  • ✅ Бесплатно для команд до 5 человек

Создать рабочее пространство и настроить дашборды контроля →

Об авторе

Интабия Платформа

Интабия Платформа

Команда проекта

Читайте также

Управление качеством IT-проекта: контроль и тестирование

Как управлять качеством IT-проекта: контроль разработки, тестирование, критерии приемки, code review, дефекты и готовность релиза.

Управление требованиями в IT-проекте: сбор и контроль

Как управлять требованиями в IT-проекте: сбор, анализ, приоритизация, согласование и контроль изменений требований.

Корпоративный мессенджер: функции, возможности и как выбрать

Корпоративный мессенджер для бизнеса: функции, безопасность, интеграции и варианты развертывания. Рассказываем, как выбрать мессенджер для команды и компании.

Управление проектами разработки информационных систем: этапы и контроль

Как управлять проектами создания и внедрения информационных систем: этапы от обследования и требований до разработки, тестирования и запуска. Контроль сроков, качества, рисков и изменений.

Читать другие публикации

Что делать, если сотрудники саботируют внедрение ПО: пошаговый план

Что делать, если сотрудники саботируют внедрение ПО: пошаговый план

Купили новый софт, а команда продолжает работать в Excel и Telegram? Разбираем реальные причины сопротивления и даем пошаговый алгоритм внедрения инструментов без микроменеджмента и конфликтов.

2026-08-21
Что такое матрица Эйзенхауэра: расстановка приоритетов в задачах

Что такое матрица Эйзенхауэра: расстановка приоритетов в задачах

Матрица Эйзенхауэра делит задачи на срочные и важные. Разбираем, как применить этот метод для расстановки приоритетов в трекере задач и повысить продуктивность.

2026-08-03
Планирование рисков проекта: выявление, оценка и меры реагирования

Планирование рисков проекта: выявление, оценка и меры реагирования

Планирование рисков проекта: пошаговое руководство по идентификации, оценке вероятности и влияния, построению матрицы рисков и созданию реестра. Примеры планов реагирования и мониторинга.

2026-09-11
